نموذج المراحل والبوابات
إجابة سريعة
نموذج البوابة المرحلية يقسم تطوير المنتجات الجديدة إلى مراحل عمل مفصولة بنقاط قرار المضي/الإيقاف. تعرف على المراحل الخمس ومعايير البوابة ولماذا تفشل معظم التطبيقات.
روبرت جي. كوبر أضفى الطابع الرسمي على الـنموذج المرحلة-البوابةفي عام 1986، بالاعتماد علىدراسة لـ ٢٥٢ عملية إطلاق منتجات جديدةعبر 123 شركة. ينقل النموذج مفهومًا من الفكرة إلى السوق عبر مراحل عمل متناوبة (مراحل) وقرارات استثمارية بالمضي قدمًا/الإلغاء (بوابات)، حيث تقوم لجنة إدارة عليا بتقييم الأدلة عند كل بوابة قبل اتخاذ قرار بتمويل المرحلة التالية. الآن في جيلها الخامس، تدمج سباقات أجايل ودعم اتخاذ القرار بالذكاء الاصطناعي دون التخلي عن منطقها الأساسي للانضباط الاستثماري.
ملخص
- يقسم نموذج المرحلة-البوابة تطوير المنتجات الجديدة إلى مراحل عمل تفصلها بوابات قرار المضي قدمًا/الإيقاف، حيث تقرر الإدارة العليا ما إذا كانت ستمول المرحلة التالية.
- روبرت جي. كوبر طوّر النموذج بناءً على أبحاث تجريبية أجريت على 252 عملية إطلاق منتج. وهو الآن في جيله الخامس، حيث تم دمج أدوات الذكاء الاصطناعي وسباقات أجايل في تنفيذ المراحل.
- البوابات هي قرارات استثمارية. توجد أربعة مخرجات: المضي قدمًا، الإلغاء، التعليق، إعادة التقييم. المنظمات التي تختار المضي قدمًا افتراضيًا عند كل بوابة تكون قد فشلت في تطبيق نموذج المرحلة-البوابة (Stage-Gate).
- المنظمات عالية الأداء التي تطبق نموذج Stage-Gate تُسقط 30-50% من المفاهيم قبل مرحلة التطوير، و10-20% أخرى قبل الإطلاق. معدل الإسقاط هو أفضل مؤشر بديل لمعرفة ما إذا كان التنفيذ يعمل بشكل صحيح.
- نموذج المرحلة-البوابة يفضل الابتكار التدريجي من الناحية الهيكلية. معايير بواباته مصممة للمشاريع ذات النماذج المالية الواضحة. تتطلب المشاريع التحويلية آليات موازية.
- تدمج نسخة كوبر 2026 أكثر من 40 فئة من أدوات الذكاء الاصطناعي عبر المراحل وتقدم بوابات ديناميكية. 28% فقط من الشركات كانت قد اعتمدت الذكاء الاصطناعي لتطوير المنتجات الجديدة اعتبارًا من عام 2025.
باختصار:تكمن قيمة Stage-Gate في الاستبعادات. يمكن لأي تقويم مشروع تسلسل العمل. فقط Stage-Gate، عند تطبيقه مع حراس بوابة يتمتعون بسلطة استبعاد حقيقية، يركز الموارد على المشاريع التي يدعمها الدليل بالفعل.
ما هو نموذج المرحلة-البوابة؟
الـنموذج البوابات المرحليةهو إطار عمل لتطوير المنتجات الجديدة ينقل مفاهيم المنتج من الفكرة إلى الإطلاق عبر سلسلة من مراحل العمل (المراحل) مفصولة بنقاط فحص قرارات الإدارة (البوابات). البوابات هي قرارات استثمارية: تقيّم لجنة متعددة الوظائف الأدلة مقابل معايير محددة مسبقًا وتقرر ما إذا كان المشروع يستحق التمويل للمرحلة التالية.
روبرت جي. كوبر، بالاعتماد على 252 عملية إطلاق منتج جديد عبر 123 شركة صناعية، وصف الهدف الأصلي بأنه دليل ريادي، وليس مجرد تمرين لملء النماذج الورقية، كماكوبر يشرح بكلماته الخاصة.
يُطلق على النموذج أيضًا اسمعملية البوابات والمراحلنموذج البوابات المرحلية هو مصطلح عام لأي عملية منظمة تستخدم مراحل وبوابات قرار. Stage-Gate هو تطبيق كوبر المحدد والمحمي بعلامة تجارية، ومملوك لـ Stage-Gate International / Product Development Institute. من الناحية العملية، يستخدم الممارسون كلا المصطلحين بالتبادل.الـ PDMAيعرّف نموذج Stage-Gate بأنه "عملية تطوير منتجات مستخدمة على نطاق واسع تقسم الجهد إلى مراحل منفصلة ومتسلسلة زمنيًا تفصلها بوابات قرار إدارية."
Stage-Gate هو إطار لانضباط الاستثمار. تمنح المراحل فرق المشروع وقتًا منظمًا لتقليل عدم اليقين قبل كل قرار تمويل. البوابات هي حيث تقرر الإدارة العليا ما إذا كان عدم اليقين هذا قد تم تقليله بما يكفي لتبرير الشريحة التالية من الإنفاق. إذا لم يتمكن المشروع من تلبية معايير البوابة، فيجب أن توقفه البوابة. ما إذا كانت المنظمات تستخدم الآلية بالفعل هو سؤال مختلف، تم تناوله بالتفصيل في §5 و §7.
ما ليس كذلك:التشابه السطحي مع نموذج الشلال مضلل، حيث أنكوبر (2008) وثّقيفرض الشلال مسارًا تسلسليًا ثابتًا بدون تفرعات للقرارات وبدون آلية خروج. تنتج بوابات المرحلة-البوابة أربعة مخرجات محتملة (انطلاق، إلغاء، تعليق، إعادة تدوير) ليس لها ما يعادلها في الشلال، ويسمح نموذج المرحلة-البوابة بتداخل المراحل تحت ضغط الوقت. يختلف منطق الحوكمة على الرغم من المفردات المشتركة للمراحل المتسلسلة. تتناول الفقرتان 6 و 8 هذا التمييز بالكامل.
من أين جاء Stage-Gate؟
Stage-Gate ظهر من بحث كوبر التجريبي في الثمانينيات، لكن المنطق الذي يحكمه تعود جذوره إلى مشتريات الفضاء والدفاع التي سبقت عمل كوبر بعقدين.
الجذور ما قبل كوبر
رسّمت ناسا عملية البوابات المرحلية في عام 1972 بموجب الوثيقة NHB 7121.2، مطبقةً إرشادات مصممة لـ "توفير، من خلال مراحل محددة، أساس كافٍ للقرارات الإدارية" بشأن مهام الفضاء كثيفة رأس المال. طوّرت وزارة الدفاع منطقًا مشابهًا للبوابات المرحلية للمشتريات الدفاعية خلال أواخر الستينيات. في كلتا الحالتين، كان المنطق الأساسي هو نفسه: تقسيم تخصيص رأس المال عالي المخاطر إلى مراحل، مع نقاط قرار واضحة بين المراحل حيث يتم مراجعة الأدلة قبل التصريح بالشريحة التالية من التمويل.
تاريخ هذا النموذج في الصناعات المنظمة مهم. وهذا يفسر لماذا تبدو معايير البوابة في نموذج Stage-Gate أشبه بالمعالم التنظيمية منها بمعالم المشروع. صُمم النموذج للسياقات التي تكون فيها تكلفة القرار الخاطئ في مراحل متأخرة من التطوير كارثية. وقد كيّف كوبر هذا المنطق لتطوير المنتجات التجارية الجديدة.
دراسات كوبر حول نيوبرود
لم يستمد كوبر Stage-Gate من النظرية. لقد بناه من البيانات. قام برنامج أبحاثه NewProd بتحليل252 تاريخ منتجات جديدة عبر 123 شركة صناعية، تحديد أنماط الأنشطة التي ميزت المنتجات الجديدة الناجحة عن الفاشلة. يعكس هيكل مراحل إطار العمل الأنشطة التي، عند اكتمالها في نقاط تسلسل معينة، تنبأت بالنجاح التجاري بأكبر قدر من الموثوقية.
قدم كوبر أول نظام Stage-Gate رسمي في عام 1986، وعام 1990آفاق الأعمالورقةأسستها كإطار عمل لتطوير المنتجات الجديدة خاضع لمراجعة الأقران. بحلول عام 2010،88% من الشركات الأمريكيةالتي لديها عمليات رسمية لتطوير المنتجات الجديدة كانت تستخدم نموذج المرحلة-البوابة أو أحد متغيراته.
تطور إلى الجيل الخامس
حدّث كوبر النموذج عبر خمسة أجيال. التغييرات الرئيسية عند كل انتقال:
- الجيل الثاني (أوائل التسعينيات):تمت إضافة معايير البوابة الرسمية. تم تقديم تكامل إدارة المحافظ.
- الجيل الثالث (أواخر التسعينيات):تم إدخال قرارات البوابة المشروطة. التطوير الحلزوني ضمن المراحل.
- الجيل الرابع (NexGen, 2008):اعتراف صريح بأن Stage-Gate قد تحجر إلى بيروقراطية في العديد من المنظمات. إعادة التركيز على القصد الريادي وتصاميم البوابات الرشيقة، الموثقة فيورقة كوبر لعام 2008 في JPIM
- الجيل الخامس (2016–2026):دورات سكروم داخل المرحلة. بوابات ديناميكية. دعم اتخاذ القرار بالذكاء الاصطناعي عبر جميع مراحل تطوير المنتجات الجديدة (NPD)، مفصل فيتحديث كوبر لـ PDMA 2026ترجم هذا النص إلى العربية.
أعد النص المترجم فقط. لا تقم بتغليفه في JSON أو Markdown.
حافظ على الأرقام، أسماء العلامات التجارية، عناوين URL، صيغة Markdown، والعناصر النائبة.
استخدم لغة مهنية واضحة، وليست تسويقية.
السياق: glossaryEntry/stage-gate-model/body/60
تستمد موثوقية النموذج من هذا الخط التجريبي الممتد لـ 40 عامًا. تم تحديث كل جيل بناءً على إخفاقات التنفيذ المرصودة، وليس التنقيح النظري.
ما هي المراحل الخمس لنموذج Stage-Gate؟
تهدف المراحل إلى تقليل عدم اليقين في تسلسل منظم قبل كل قرار تمويل. تنتج الفرق أنواعًا محددة من الأدلة التي ستقيمها معايير البوابة — المراحل ليست معالم لإكمالها بل هي مراحل لتوليد الأدلة التي تكسب مخرجاتها التمويل أو تخسره.
يتضمن نموذج كوبر ست مراحل. المرحلة 0 (الاكتشاف) هي قمع الواجهة الأمامية: تقوم الفرق بتوليد وتحديد نطاق المفاهيم المرشحة، غالبًا باستخداماستشراف مستمرممارسات، دون تخصيص موارد كبيرة. المرحلة 1 (تحديد النطاق) هي تقييم أولي سريع يُنتج تقرير تحديد النطاق الذي تُطبق عليه البوابة 1. المرحلة 2 (إعداد دراسة الجدوى) هي المرحلة التي يحدث فيها تقليل عدم اليقين الأكثر أهمية — تُكمل الفرق النموذج المالي،التحقق من السوقبحث، وتقييم الجدوى الفنية. المرحلة 3 (التطوير) هي تطوير المنتج بالكامل، وتنتهي بنموذج أولي مُختبر أو نسخة عاملة. المرحلة 4 (الاختبار والتحقق) تُجري التحقق النهائي مقابل معايير الإطلاق. المرحلة 5 (الإطلاق) هي تسويق كامل، مع بوابة مراجعة ما بعد الإطلاق تُغلق الدورة، كما هو محدد فيمنشور كوبر 2026 PDMAPlease provide the text you would like to have translated. The context `glossaryEntry/stage-gate-model/body/70` refers to a location, but the actual content to be translated is missing from your request.
حول ترقيم المراحل:يسمي كوبر مرحلة الاكتشاف بالمرحلة 0 والبوابات بالبوابة 1 حتى البوابة 5. تختلف التطبيقات — ست مراحل في بعض المنظمات، وثلاث في المنظمات الأصغر. المهم هو ما إذا كانت نهاية كل مرحلة تؤدي إلى قرار بوابة فعلي.
مرحلة 0 وبوابة 1: حيث يجب أن تموت معظم الأفكار
الاكتشاف هو قمع الواجهة الأمامية — الواجهة الأمامية الغامضة (الفترة التي تسبق البوابة لاستكشاف الأفكار التخمينية قبل دخول المفهوم إلى عملية Stage-Gate الرسمية) — واسع عمدًا. البوابة 1 هي أول قرار استثماري، وفي التطبيقات جيدة الأداء، هي البوابة ذات أعلى نسبة إقصاء. تستغرق مراجعة البوابة 1 من 15 إلى 30 دقيقة. المفاهيم التي تفشل في فحص سريع للملاءمة الاستراتيجية مقابل معايير محددة مسبقًا يجب تلبيتها، يجب أن تموت هنا، بتكلفة زهيدة.
كوبر يصف منطق الاستنزاف كلعبة بوكر:
عندما تجلس على طاولة البوكر وتبدأ الرهان، لا تضع كل أموالك على الطاولة. تضع ربما 2$ أو 2€، وتحصل على بضع بطاقات. ثم تراهن بمزيد من المال قليلاً، وتحصل على بضع بطاقات إضافية ومزيد من المعلومات.روبرت ج. كوبر
شكل القمع مقصود: حوالي 60 فكرة لكل إطلاق منتج ناجح،وفقًا لبيانات القمع الخاصة بكوبر.
المرحلة الثانية: المرحلة المكلفة
تنتج مرحلة بناء حالة العمل المخرَج الذي تقيّمه البوابة 2 مقابل التوقعات المالية وجاذبية السوق والميزة التنافسية. قد تستخدم الفرقنموذج العمل التجاريأو إطار عمل منظم مكافئ لنمذجة الحالة المالية. تتلقى المشاريع المصرح بها عبر البوابة 2 تمويل التطوير، وهو عادةً أكبر التزام بمورد واحد في العملية.
حالة عمل ضعيفة تجتاز البوابة 2 تنشئ استثمارًا في التطوير في مشروع لا يمكن أن ينجح، حيثبحث كوبر في PDMAيوضح ذلك. البوابة 2 هي حيث تكون تكلفة فشل الموافقة هي الأعلى.

كيف يعمل اجتماع البوابة فعلياً؟
مراجعة البوابة هي اجتماع للجنة الاستثمار. يقدم فريق المشروع الأدلة. يقيم حراس البوابة مقابل معايير محددة مسبقًا. تتخذ اللجنة قرارًا بالتمويل. السؤال في كل بوابة ليس "هل أنجزت العمل" بل "هل تبرر الأدلة استمرار الاستثمار في المرحلة التالية،" وفقًا لـأبحاث حراسة البوابات لـ Stage-Gate International
تتكون مراجعة البوابة من ثلاثة مكونات. أولاً،مخرجات في: ما يقدمه فريق المشروع — نتائج الأبحاث، والتحليلات المالية، والمخرجات الخاصة بالمرحلة التي تم إنتاجها منذ البوابة الأخيرة. يجب إكمال المخرجات قبل اجتماع البوابة؛ فالاجتماع يقوم بتقييمها، ولا يستقبلها للمرة الأولى. ثانياً،معايير البوابة: معايير الأدلة التي يتم بموجبها تقييم المخرجات. ثالثًا،مخرجات البوابة: قرار اللجنة التمويلي.
تنقسم معايير البوابة إلى نوعين. معايير يجب تحقيقها هي عوامل إقصاء ثنائية بنعم/لا — الفشل في "عدم انتهاك المتطلبات التنظيمية" ينهي المشروع تلقائيًا، بدون إمكانية لتجاوز التقييم. معايير يُفضل تحقيقها يتم تقييمها من 0 إلى 10 وتوزن؛ وقد تؤدي النتيجة الإجمالية المنخفضة إلى إنهاء المشروع إذا انخفضت عن العتبة، مع "الميزة التنافسية للمنتج" كمثال نموذجي.غرونلوند، سودين، وفريشامار (2010)تمييز هذه كمعايير "تستبعد المشاريع غير المناسبة بسرعة" (يجب تلبيتها) مقابل المعايير "المستخدمة لتحديد أولويات المشاريع المتبقية" (يفضل تلبيتها).

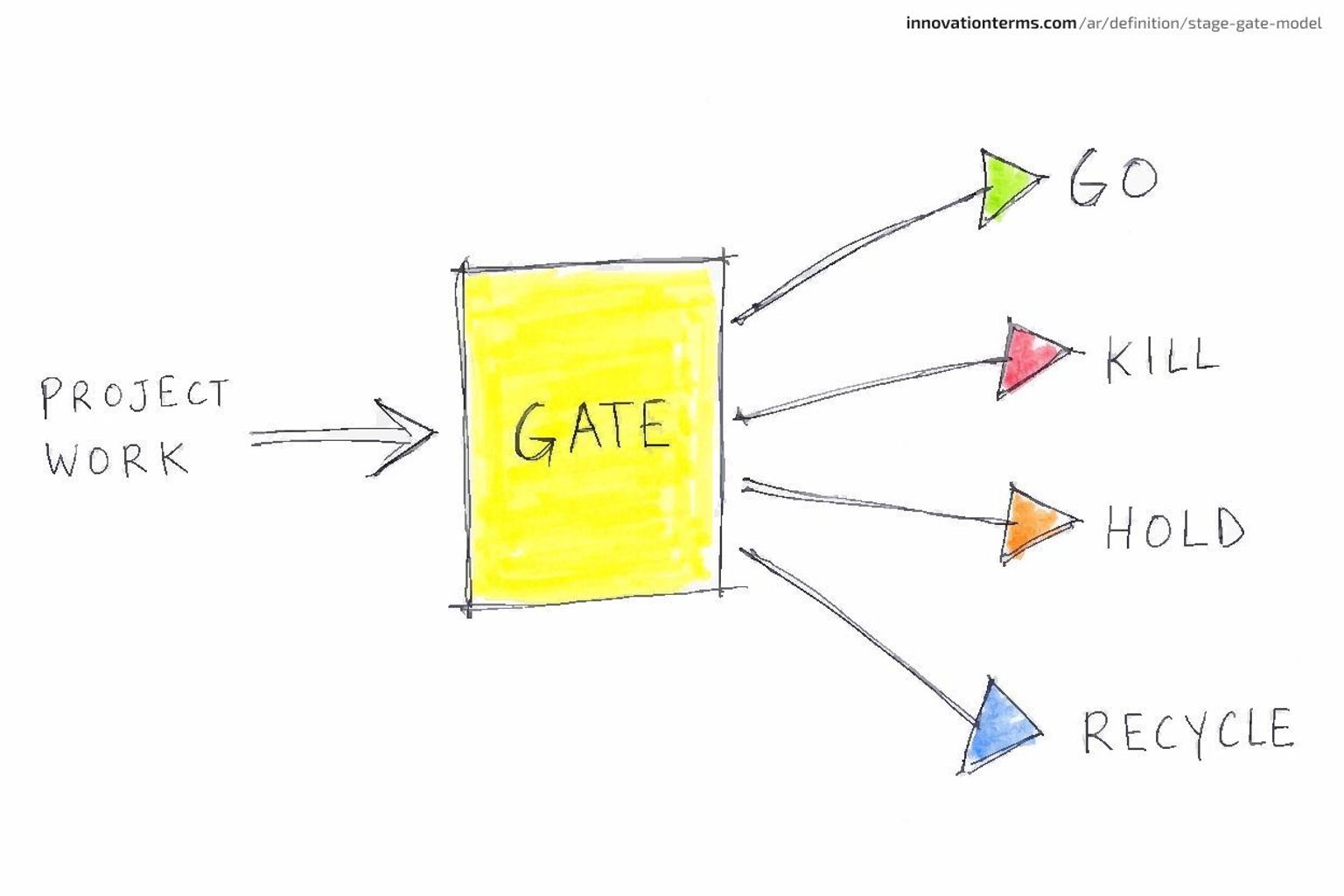

مخرجات البوابة هي أربعة قرارات محتملة:
- Please provide the text you would like me to translate.مول المرحلة التالية. تم تخصيص الموارد وتعيين الأفراد.
- إنهاء:إنهاء المشروع. تُحرر الموارد لمشاريع أخرى.
- تعليق:تعليق ريثما تتوفر معلومات جديدة. محدود زمنياً، بمحفز محدد للاستئناف.
- إعادة استخدام:إعادة العمل على المرحلة الحالية وإعادة تقديمها بأدلة أقوى.
غالبًا ما يتم الخلط بين "تعليق" و"إعادة تدوير" وبين "إنهاء". التعليق مقيد بالوقت: يبقى المشروع معلقًا حتى يتم استيفاء شرط معين (مثل قرار تنظيمي، أو إنجاز تقني). إعادة التدوير تعيد الفريق إلى العمل مع الثغرات المحددة. الإنهاء ينهي المشروع. معظم أنظمة البوابات الروتينية لا تميز أبدًا بين هذه المخرجات لأن كل اجتماع ينتهي بالموافقة (Go).
تصميم بطاقة أداء VBS
تطبق بطاقة أداء كوبر القائمة على القيمة ستة معايير ضمن فئتين. الترتيب متعمد: يتم تقييم الملاءمة الاستراتيجية أولاً لأنها ثنائية ويمكن تقييمها في دقائق. يتم تقييم المكافأة المالية أخيراً لأنها تخمينية وباهظة التكلفة لنمذجتها بدقة، كما هو موضح فينقطة التحكم بالبوابات الخاصة بـ Stage-Gate Internationalيعتمد ترتيب بطاقة الأداء على منطق التفنيد: حيث تظهر المعايير الأقل تكلفة في التقييم والأعلى قوة إقصائية أولاً، لتموت المشاريع التي تفشل فيها قبل استهلاك المزيد من وقت البوابة والموارد.
سلطة حارس البوابة
ينص كوبر على أن حراس البوابة يجب أن يتمتعوا بسلطة تخصيص الموارد. المدخلات الاستشارية لا تعتبر مؤهلة. إذا كان بإمكان لجنة حراس البوابة أن توصي بالإلغاء ولكن لا يمكنها تنفيذه، فالبوابة مجرد مسرحية.
توماس زوربوشن، الرئيس السابق للعلوم في ناسا، يصف متطلبات السلطة: "أستمع إلى الجميع، ولكن في النهاية، القرار قراري. في وظائف سابقة شغلتها، عندما يتخذ القائد قرارًا، تبدأ المناقشة. عندما يتخذ قراري، ينتهي الأمر،" كما ورد فيHBR آيدياكاستسؤال التصميم التنظيمي لتطبيق نموذج المرحلة-البوابة: من يجب أن يكون حاضرًا، وما هو مستوى السلطة الذي يبرر قرار الاستثمار المتخذ؟ كبار قادة وحدات الأعمال أو ما يعادلهم، وليس مديري المشاريع، وليس المستشارين الوظيفيين.
Stage-Gate بالأرقام
تبني Stage-Gate لا ينتج تحسينًا؛ بل تشغيل بوابات الإلغاء الفعالة هو الذي يفعل ذلك. إحصائية التبني البالغة 88% تقيس الوجود، لا الممارسة. إنها تخبرك بعدد المنظمات التي اشترت Stage-Gate. إنها لا تخبرك بعدد الذين يستخدمونها. الرقم الذي يهم هو معدل الإلغاء. معظم المنظمات لا تتتبعه.تحليل كوبر لـ PDMA لعام 2026منهجية لإدارة المشاريع تقسم المشروع إلى مراحل متميزة، تفصل كل منها بوابة. عند كل بوابة، يتم إجراء مراجعة لتقييم التقدم والمخاطر والتوافق مع أهداف العمل قبل اتخاذ قرار بالمتابعة إلى المرحلة التالية، أو المراجعة، أو إنهاء المشروع.
| مقياس | رقم | السياق: glossaryEntry/stage-gate-model/body/128 | ما يقيسه |
|---|---|---|---|
| معدل التبني في الولايات المتحدة | 88% | APQC المقارنة المعيارية، 2010 | مدى انتشار Stage-Gate |
| معدل التبني العالمي | 54% | دراسة PDMA العالمية | تغلغل عبر الصناعات |
| تخفيض وقت الدورة (ذوو الأداء العالي) | 30%~ | المقارنة المعيارية لكوبر/إدجيت | سرعة NPD مقابل عملية غير منظمة |
| معدل الإلغاء، المتميزون | 30–50% قبل التطوير | تحليل APQC للأداء العالي | صرامة البوابة الأمامية |
| إلغاءات إضافية قبل الإطلاق | 10–20% | تحليل APQC لذوي الأداء العالي | صرامة البوابات النهائية |
| فجوة الأداء | تُظهر الـ 20% الأدنى معدل فشل أعلى بـ 3.5 مرة من الـ 20% الأعلى. | APQC المقارنة المعيارية | التمييز بين Stage-Gate الفعال وغير الفعال |
| تخفيض تكلفة الإنهاء المتأخر | 40% إلى 60% خلال سنتين | أبحاث ITONICS للممارسين | تأثير هيكل لجنة البوابة المنضبطة |
المنظمات عالية الأداء التي تستخدم نموذج البوابات المرحلية (Stage-Gate) تُنهي 30-50% من المشاريع قبل مرحلة التطوير.(المقارنة المعيارية لـ APQC عبر Umbrex)، و10-20% أخرى قبل الإطلاق. المتبنون العاديون يلغون عددًا أقل بكثير.
الـ 20% الأدنى من شركات Stage-Gate تُظهر معدل فشل يزيد عن 3.5 ضعف مقارنة بالـ 20% الأعلى.(توليف Umbrex لبيانات APQC) — ليس لأن النموذج يختلف عبر هذه المجموعات، ولكن لأن الانضباط في إنهاء المشاريع يختلف.
نسبة التبني البالغة 88%، والتي تُعرض دون سياق معدل الإلغاء، هي بالتحديد الإطار الذي يخلط بين تبني العملية والانضباط في العملية. التبني العالي بدون انضباط في الإلغاء يثبت فقط أن العديد من المنظمات تعقد اجتماعات البوابات التي تنتهي بالموافقة.

ما الذي تخطئ فيه معظم المنظمات بخصوص Stage-Gate؟
الأكثر شيوعًا في فشل نموذج المرحلة-البوابة هو الاستيلاء على التنفيذ: تعتمد المنظمات المراحل، وتحدد اجتماعات البوابة، وتُنشئ بطاقات الأداء، ثم توافق على كل مشروع عند كل بوابة. النموذج مصمم بشكل صحيح؛ لكن التنفيذ يتخلى عن وظيفته.
مفهوم خاطئ 1: "Stage-Gate هو مجرد نموذج الشلال مع نقاط مراجعة."
يفرض نموذج الشلال مسارًا تسلسليًا ثابتًا بدون تفرعات للقرارات. بوابات نموذج المرحلة-البوابة هي قرارات استثمارية بأربعة مخرجات محتملة (متابعة/إلغاء/تعليق/إعادة تدوير)؛ ولا يمتلك نموذج الشلال هيكلاً مكافئًا. يسمح نموذج المرحلة-البوابة أيضًا بمراحل متداخلة تحت ضغط الوقت. تجعل أسماء المراحل النموذجين يبدوان متشابهين؛ لكن منطق الحوكمة الأساسي مختلف، كما أنكوبر (2008)وقد تم إثبات ذلك. قد يفشل مشروع الشلال في تحقيق أهدافه. يجب على نموذج Stage-Gate إنهاء المشاريع التي لا يمكن أن تنجح قبل أن تسلم أي شيء.
مفهوم خاطئ 2: "اجتياز البوابة يعني أن المشروع يسير على المسار الصحيح."
اجتياز بوابة يعني أن المشروع نجا من قرار الاستثمار. إذا افتقر حراس البوابة إلى سلطة الإيقاف أو تعاملوا مع اجتماعات البوابة كمراجعات للتقدم، فإن اجتياز البوابة لا يشير إلى شيء سوى أن الاجتماع التالي قد تم تحديده.باكستر وآخرون (2022)توثق تجريبياً أن بوابات Stage-Gate يمكن أن "تتحول إلى مجرد ختم موافقة أو عقبات عندما تُحكم بواسطة الصوامع الوظيفية أو السياسة بدلاً من قرارات الاستثمار القائمة على الأدلة."
مفهوم خاطئ 3: "معايير البوابة هي قائمة تحقق للامتثال."
قوائم مراجعة الامتثال تنتج مخرجات: مستندات، توقيعات، نماذج مكتملة. معايير البوابة تنتج قرارًا. الفارق هو ما إذا كانت لجنة حارس البوابة تستطيع، وتفعل ذلك، أن تقول لا. تسمية كوبر للبوابات التي لا يتم فيها أبدًا اتخاذ قرار "Kill" هي: "بوابات بلا أسنان".توليف Umbrex لأبحاث Cooperبوابات عديمة الفعالية تحافظ على الأعباء الإدارية لنموذج Stage-Gate مع إلغاء وظيفتها الرقابية.
مفهوم خاطئ 4: "Stage-Gate يبطئ المشاريع."
إيقاف المشاريع مبكراً، مما يقضي على الإخفاقات المكلفة في المراحل المتأخرة، هو الكيفية التي يقلل بها نموذج Stage-Gate من وقت دورة تطوير المنتجات الجديدة بحوالي 30%.وفقًا للمقارنة المعيارية لـ Cooper/Edgettالبطء المتصور هو نتاج إخفاقات تصميم البوابات — عبء التوثيق الزائد الذي لا يتطلبه النموذج نفسه.
عملية مصممة بأفضل النوايا غالبًا ما ينتهي بها المطاف بإعاقة الابتكار لأنها مرهقة للغاية، وبيروقراطية جدًا، ومؤلمة جدًا للمرور بها.روبرت ج. كوبر
كوبر يصف ما يحدث عندما تطبق المنظمات نموذج Stage-Gate بشكل خاطئ، وليس ماهية Stage-Gate. النسخة البيروقراطية هي انحراف عن القصد الأصلي للنموذج.

لماذا وظيفة الإلغاء هي القيمة الحقيقية لنموذج Stage-Gate
معظم الشركات التي تدعي أنها تستخدم Stage-Gate تدير نموذج مراجعة المراحل. إنهم يكملون كل مرحلة. يعقدون اجتماعات البوابة. ونادرًا ما يلغون المشاريع. والنتيجة هي عملية تكلف بقدر Stage-Gate وتقدم بقدر اجتماع تحديث. العملية التي لا تلغي أبدًا ليست نظام اتخاذ قرار. إنها تقويم متنكر في زي حوكمة.
كما تسير البوابات، كذلك تسير العملية.روبرت جي. كوبر، ستيج-جيت الدولية
جودة البوابة تحدد جودة العملية. نظام المرحلة-البوابة ببوابات عاملة هو انضباط استثماري يركز الموارد على أقوى المشاريع. نظام المرحلة-البوابة ببوابات شكلية هو تقويم مشاريع مكلف باجتماعات دورية.
نموذج لجنة الاستثمار
يجب أن تعمل لجان البوابة كلجان استثمار. يقدم فريق المشروع الأدلة؛ ويقوم حراس البوابة بالتقييم بناءً على معايير محددة مسبقًا؛ ويكون القرار إما المضي قدمًا، أو الإلغاء، أو التعليق، أو إعادة التقييم.منشور كوبر في PDMA لعام 2026ينص على المبدأ مباشرة:
البوابات ليست مجرد مراجعات للحالة... بل هي حيث تُتخذ التزامات الموارد!
— روبرت جي. كوبر، PDMA 2026
يغير هذا التأطير أمرين. أولاً، يغير من ينبغي أن يكون حاضراً في الاجتماع: أصحاب سلطة الميزانية، وليس مستشاري الخبرة المتخصصة الذين لا يستطيعون سوى تقديم التوصيات. ثانياً، يغير ما يعتبر نجاحاً في اجتماع البوابة: فالقرار الواضح، بما في ذلك قرار الإلغاء، هو نجاح؛ أما الموافقة مع مخاوف لم يتم حلها فهي فشل.
ما يفعله أصحاب الأداء العالي في APQC بشكل مختلف
ماأبحاث حراسة البوابة لشركة Stage-Gate Internationalتظهر فجوة في معدل الإقصاء. يُقصي أصحاب الأداء العالي 30-50% من المفاهيم قبل مرحلة التطوير و10-20% أخرى قبل الإطلاق، وفقًا لـAPQC المقارنة المعياريةليس لأنهم يبدأون بأفكار متفوقة، ولكن لأن الانضباط في البوابات الأمامية هو ما يميزهم عن المنظمات المتوسطة.
معدل القتل كمؤشر أداء رئيسي للصحة
المنظمة التي تلغي أقل من 10% من المشاريع عبر جميع البوابات لديها نظام بوابات مختل وظيفياً، شريطة أن يولد مسار العمل الأولي ما لا يقل عن 30-40 فكرة سنوياً. هذا التشخيص أقل فائدة للمنظمات التي تمرر أقل من 10 مشاريع سنوياً عبر البوابات، حيث قد تعكس معدلات الإلغاء المنخفضة تصفية مشروعة في المراحل الأولية بدلاً من حوكمة شكلية. بالنسبة للمنظمات ذات حجم مسار العمل الكافي، تشير الأدلة إلى محرك مختلف:أبحاث الممارسين في ITONICSتوثق أن "الفجوة في معدل الإلغاء كانت مدفوعة بوجود الداعمين في اجتماعات مراجعة المحفظة بدلاً من جودة البرنامج." تصبح البوابات مجرد ختم موافقة لأن الجميع استثمروا الكثير بحيث لا يمكنهم التراجع. هذا هو انحياز التكلفة الغارقة، وليس تصفية علوية متفوقة، كماباكستر وآخرون (2022)تأكيد تجريبيًا.
التصحيح الخاص بالحوكمة: "يجب أن تُتخذ قرارات البوابة المرحلية من قبل لجنة مكونة من 3 إلى 5 صانعي قرار محددين بالاسم، لا يكون أي منهم قائد البرنامج، والذين يطبقون بعد ذلك معايير متفق عليها مسبقًا،" وفقًا لـITONICSتشهد الشركات التي تطبق هذا الهيكل انخفاضًا في تكاليف الإلغاء في المراحل المتأخرة بنسبة 40-60% خلال عامين.
أوبي فلتن، الرئيسة السابقة لقسم إعداد المشاريع الطموحة للغاية لدخول العالم الحقيقي في X (ألفابت)، تصف التصميم التنظيمي الذي يجعل قرارات الإلغاء فعالة:
لقد وصلوا بشكل أساسي إلى ما أطلقوا عليه معايير الإيقاف الخاصة بهم. وجاءوا إليّ وقالوا: يجب أن نوقف هذا المشروع. وبالتالي، فإن قرار إيقاف المشروع جاء منهم.أوبي فلتن، سابقًا من X (ألفابت)، "أشخاص أُعجب بهم (غالبًا)"، حلقة 111
هذا هو عكس نمط الفشل الشائع. بدلاً من أن تدافع الفرق عن الاستمرار بينما توافق الإدارة بشكل روتيني، يرفع الفريق قرار الإيقاف عندما يتم استيفاء معاييرهم المحددة مسبقًا. يتطلب هذا النموذج تحديد معايير الإيقاف مسبقًا وأن يكون الفريق مستعدًا للتنفيذ بناءً عليها دون الضغط من أجل الاستمرار.
كيف يقارن Stage-Gate بـ waterfall و agile؟
يحكم Stage-Gate قرارات استثمار المحفظة. يحكم Agile تنفيذ السبرنتات ضمن المرحلة. المنظمات التي تعتبرهما بديلين تخطئ في تحديد وظيفة كل آلية.
| بُعد | الشلال | المرحلة-البوابة | رشيق |
|---|---|---|---|
| الوظيفة الأساسية | تنفيذ المهام المتسلسلة | انضباط الاستثمار في المحفظة | التسليم التكراري ضمن نطاق |
| مرونة النطاق | ثابت عند البدء | قابل للتعديل عند كل بوابة | مستمر خلال قائمة الأعمال المتراكمة |
| آلية الفشل | الاكتشاف في المراحل المتأخرة | إنهاء عند البوابة قبل استثمار المرحلة التالية | اجتماع المراجعة اللاحقة للسبرنت |
| سلطة اتخاذ القرار | مدير المشروع | حراس البوابة من الإدارة العليا | مالك المنتج + فريق |
| آلية الإنهاء | نادر؛ إعادة تشغيل المشروع | ناتج البوابة الصريح | التحول أو التخلي عند حدود السبرنت |
| تكامل الذكاء الاصطناعي (2026) | أدنى | نشط (أكثر من 40 أداة وفقًا لتحديث كوبر لعام 2026) | أصلي (أدوات المساعد الطيار) |
الخيار الزائف
الجدل حول "المرحلة-البوابة مقابل أجايل" أغفل إلى حد كبيربحث كوبر وسومر لعام 2016 في JPIMوالوثائق من الجيل الخامس، مما يبقي الحجة مرتبطة بنسخة قديمة من النموذج. يدمج كوبر صراحةً سباقات سكروم (Scrum sprints) ضمن المراحل في مراحل تطوير Stage-Gate. وكما يصفها، فإن المشروع "يأخذ بعض مبادئ Agile ويدمجها في عملية Stage-and-Gate ناجحة بالفعل".حسب كوبر
ظهر النموذج الهجين في الأدبيات عام 2015، عندماسومر وآخرونوثّقت سبع شركات تصنيع دنماركية تطبق النموذج: "الجمع بين نماذج Stage-Gate، على المستوى الاستراتيجي، مع طريقة أجايل (Agile) سكروم (Scrum)، المطبقة على المستوى التكتيكي، يمكن أن يحسن أداء تطوير المنتج." السؤال الذي يواجه الممارسين ليس أيًا منهما يختارون. إنه يتعلق بكيفية تصميم الحد الفاصل بشكل صحيح.
ما لا يمكن لأجايل أن يحل محله في ستيج-جيت
يمكن لمراجعة السبرنت أن تحدد أن اتجاه المنتج لا يعمل. هذا الاكتشاف لا يأتي بسلطة للتصرف بناءً عليه. يمكن لقرار البوابة أن ينهي المشروع ويعيد تخصيص ميزانيته لمشروع منافس، الأمر الذي يتطلب سلطة تنظيمية تقع أعلى بكثير من فريق السبرنت. تخلق دورات السبرنت أسرعحلقات التغذية الراجعة للابتكارداخل كل مرحلة، لكنها لا يمكن أن تحل محل وظيفة الإلغاء على مستوى المحفظة.
كوبر وسومر (2016)تأطير الفرصة: "النماذج الهجينة Agile–Stage-Gate قد تكون التغيير الأكثر إثارة لعمليات المنتجات الجديدة منذ ظهور أنظمة البوابات قبل أكثر من 30 عامًا." يُسند النموذج الهجين كل مهمة إلى الآلية المصممة لها. تتولى Agile تنفيذ السبرنتات. وتتولى Stage-Gate حوكمة الاستثمار.

ماذا يفعل نموذج المرحلة والبوابة بمحفظة الابتكار الخاصة بك؟
تكافئ معايير Stage-Gate الرؤى المستقبلية الواضحة: التوقعات المالية، والتحقق من حجم السوق، والجدوى الفنية. تصل الرهانات التدريجية بأدلة. أما الرهانات التحويلية — بما في ذلك الرهانات على الـمعضلة المبتكر— تصل مع إمكانية. المنتج الجديد حقًا لا يمكنه إنتاج بيانات حجم سوق مؤكدة عند البوابة 1. هذا ليس فشلاً في البحث. إنها طبيعة الجديد. المعايير ليست معطلة. يتم تطبيقها خارج نطاق تصميمها، كماسيثي و إقبال (2008)يبرهن تجريبياً.
لماذا تفضل معايير البوابة الابتكار التدريجي؟
معايير "يجب تحقيقها" تتطلب امتثالاً تنظيمياً واضحاً وجدوى مثبتة. معايير "ينبغي تحقيقها" تزن التوقعات المالية والميزة التنافسية وجاذبية السوق. يقيم كل معيار الأدلة الموجودة للمشاريع التزايدية ولا يمكن أن توجد للمشاريع التحويلية في المراحل المبكرة.
سيثي وإقبال (2008)يجدون أن "ضوابط نموذج المرحلة-البوابة لديها القدرة على تقييد التعلم في مشروع تطوير منتج جديد، وبالتالي الإضرار بأداء المنتجات الجديدة المبتكرة." اكتشافهم التجريبي هو أن منطق التقييم الثنائي للبوابة متحيز بشكل منهجي ضد المنتجات المبتكرة التي تكون أدلتها غير مكتملة بالضرورة. مراجعة البوابة 2 التي تسأل "هل لديك دراسة جدوى معتمدة؟" ستقصي المشاريع التحويلية التي لا تستطيع بعد تقديم تلك الأدلة، ليس لأن المشاريع ضعيفة ولكن لأن هيكل الأدلة لا يناسبها.
يجادل باكسر وآخرون (2022) بأن التحيز التزايدي هو مشكلة سلوك حارس البوابة بدلاً من مشكلة تصميم المعايير. يهم هذا التمييز، لكن علاج كوبر الخاص به يشير إلى المعايير: توصيته هي مسارات منفصلة لنموذج المرحلة-البوابة مع مجموعات مختلفة من معايير البوابة للمشاريع التزايدية والتحويلية،وفقًا لأبحاث محفظة كوبر. لا تعيد تصميم المعايير إذا كانت المشكلة في حراس البوابة. هيكل الأدلة هو الجاني.
تأثير انحراف المحفظة
انحراف المحفظة قابل للتنبؤ به، حيثباكستر وآخرون (2022)المنظمات التي تعتمد حصريًا على نموذج Stage-Gate تميل بمحافظها نحو المشاريع الأقل مخاطرة والأقصر أفقًا، لأن النموذج صُمم لتطوير المنتجات المادية كثيفة رأس المال ذات النماذج المالية القابلة للمعرفة. فيVUCAفي البيئات التي تتميز بتحولات سريعة في السوق، يتفاقم هذا التحفظ. عدم التعديل لسياق مختلف يعني أن التحيزات الأصلية للأداة تظهر مباشرةً في مزيج المحفظة.
Tendayi Viki (Strategyzer)`glossaryEntry/stage-gate-model/body/286` يحدد الآلية التنظيمية التي تعزز هذا التحيز الهيكلي: تواجه الإدارة الوسطى ضغطًا داخليًا من الإدارة العليا لتقديم نتائج قصيرة الأجل، مما يدفعها للموافقة على المشاريع ذات عائد استثمار واضح عند البوابات. تستوعب معايير المرحلة-البوابة هذا التحيز؛ ولا تتصدى له إلا إذا تم تكوينها عمدًا بخلاف ذلك.
ما العمل حيال ذلك؟
توصية كوبر الخاصة: تشغيل مسارات Stage-Gate منفصلة بمعايير بوابة مختلفة للمشاريع التزايدية والتحويلية،وفقًا لتوجيهات محفظتهقدم دمج إدارة المحافظ في الجيل الثالث لنموذج Stage-Gate "المخصصات الاستراتيجية" (وهي مجمعات موارد مخصصة مسبقًا، مقسمة حسب نوع المشروع أو مستوى المخاطرة، تحدد مقدار ميزانية المحفظة المتاح لكل فئة قبل أن تتنافس المشاريع الفردية عند البوابات) لهذا الغرض، حيث خصصت نسبة محددة من سعة الموارد للرهانات التحويلية قبل بدء عملية البوابات. بدون تخصيص متعمد للمخصصات، تفضل معايير Stage-Gate الافتراضية بشكل منهجي المشاريع التدريجية.
تعمل منصات الابتكار المفتوح كآلية ثانية. من خلال استقطاب الابتكارات الخارجية عبر آليات مثلحكمة الحشدتقلل المؤسسات، بالاستعانة بشبكات الشركاء الخارجيين في مراحل التحقق المبكرة، من عبء الإثبات الداخلي الذي تفرضه معايير بوابات نموذج Stage-Gate على المنتجات المبتكرة حقًا. يوضح برنامج P&G Connect+Develop (§12) هذا عمليًا.
كيف يبدو الهجين الرشيق من Stage-Gate فعليًا؟
النموذج الهجين للمرحلة-البوابة الرشيق يحافظ على هيكل البوابة سليمًا، مستبدلاً تسلسلات مهام الشلال داخل المرحلة بتكرارات قائمة على السبرنتات. الحوكمة لم تتغير. ولا تزال البوابات تتخذ قرارات المضي قدمًا/الإيقاف، وتحدد فرق السبرنتات كيفية إنتاج الأدلة التي ستقيّمها تلك القرارات.
تصميم كوبر الهجين
كوبر وسومر (2016)ومنشور كوبر لعام 2026 في PDMAتصف آليات التكامل. تُنفذ كل مرحلة كسلسلة من الدورات السريعة (sprints)، تستغرق كل منها عادةً 3-4 أسابيع. يُعاد صياغة مخرجات نهاية المرحلة كأهداف للدورات السريعة: يعرف الفريق من بداية المرحلة ما الذي ستقيّمه البوابة، وتُصمم الدورات السريعة لإنتاج تلك الأدلة بشكل تكراري. تتعدل معايير البوابة لقبول الأدلة التكرارية (النماذج الأولية العاملة بدلاً من المواصفات النهائية) بينما يحتفظ فريق البوابة بسلطة الموافقة/الإلغاء الكاملة.
كوبر حول قابلية تطبيق السبرنت حسب المرحلة:
يمكننا تقسيم مرحلة التطوير إلى سلسلة من الدورات السريعة (sprints) التي تستغرق 3 أسابيع أو 4 أسابيع، حيث يجب عليك تسليم شيء ملموس في نهاية كل منها، وليس مجرد عرض تقديمي على PowerPoint. يمكن تطبيق هذه المبادئ على مرحلة التطوير (المرحلة 3) ومرحلة الاختبار (المرحلة 4).روبرت ج. كوبر
القيد: تعمل السبرنتات بشكل أفضل في المراحل التي تحتوي على مخرجات مادية أو قابلة للإثبات. يصعب تطبيق السبرنتات على الاكتشاف وتحديد النطاق (المرحلتان 0-1) لأن تقليل عدم اليقين في المراحل المبكرة غالبًا ما يتطلب بحثًا تسلسليًا قبل أن يصبح التسليم التكراري ذا معنى.
أمثلة محددة
سومر وآخرون (2015)وثقت سبع شركات تصنيع دنماركية تطبق النموذج الهجين. المؤلفة الرئيسية أنيتا سومر هي مستشارة أولى في مجموعة LEGO، حيث تم تطوير هذا التطبيق. يدمج نموذج LEGO الهجين دورات سكروم (Scrum sprints) على المستوى التكتيكي ضمن حوكمة Stage-Gate على المستوى الاستراتيجي. خمس فوائد موثقة عبر الشركات التي تمت دراستها: استجابة أسرع للمتطلبات المتغيرة، تعزيز التواصل بين الفرق، وقت أسرع لطرح المنتج في السوق، معنويات فريق أعلى، وتحقق أفضل من افتراضات المنتج من خلال العروض التوضيحية على مستوى الدورة (sprint).
متابعة كوبر وسومر لعام 2018درست ست شركات تصنيع كبرى تبنت النموذج الهجين ووثقت "تحسينات كبيرة في كل من وقت الوصول إلى السوق والإنتاجية" إلى جانب تحديات تنفيذ متوقعة، وشكوك الإدارة، وصعوبات تخصيص الموارد خلال الفترة الانتقالية.
يعتمد اختيار البديل على من يتخذ قرارات الإلغاء وما إذا كان لديه صلاحية تنظيمية لتنفيذها. لا يمكن لفريق السبرنت إلغاء مشروع وإعادة تخصيص ميزانية قدرها 4 ملايين دولار. يمكن للجنة حراس البوابة من الإدارة العليا ذلك.

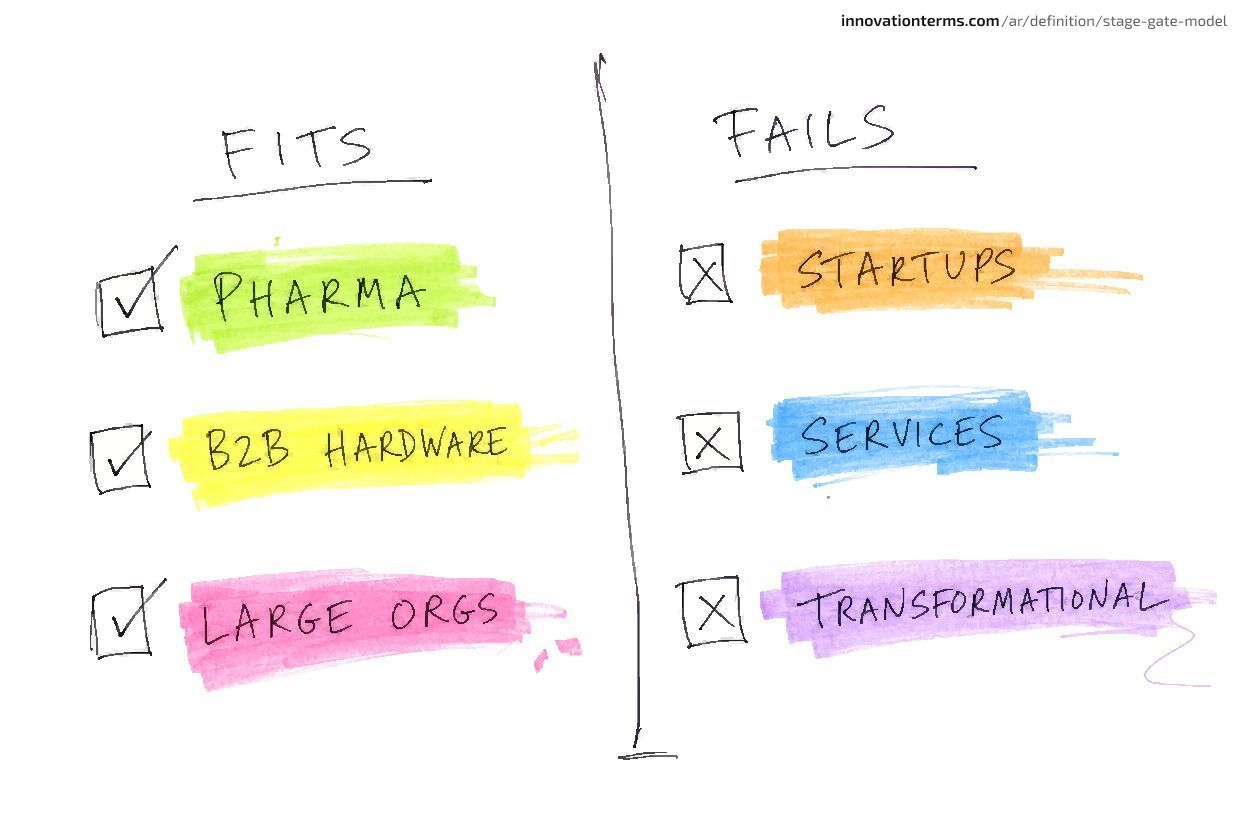

متى ينجح Stage-Gate ومتى يفشل؟
صُمم Stage-Gate لتطوير المنتجات المادية كثيفة رأس المال. يفترض التزامات رأسمالية كبيرة، ونماذج مالية قابلة للمعرفة، وحراس بوابات رفيعي المستوى يتمتعون بسلطة ميزانية حقيقية. طبقها دون تغيير على الخدمات أو الابتكار التحويلي، وستتحمل جميع التكاليف العامة بينما تفقد الميزة التي صُممت من أجلها. أسوأ التطبيقات تحافظ على الاجتماعات وتفقد القدرة على إيقاف المشاريع الفاشلة. السؤال ليس ما إذا كان Stage-Gate يناسب سياقك؛ بل هو أي المعايير وهيكل البوابة التي تحتاج إلى إعادة تصميمها قبل تطبيقها.
أين يحقق Stage-Gate أفضل أداء
Please provide the text you would like me to translate. I am ready to translate it following your instructions.مسار IND/NDA الخاص بـ FDA يتوافق مباشرة مع Stage-Gate:
| المرحلة-البوابة | مرحلة FDA |
|---|---|
| مراحل 0–1 | البحث ما قبل السريري |
| مرحلة 2 | تجارب المرحلة الأولى |
| مراحل 3–4 | تجارب المرحلة الثانية والثالثة |
| بوابة 5 | تقديم NDA |
شركات الأدوية التي تدير نظام Stage-Gate داخليًا جنبًا إلى جنب مع معالم FDA، تشغل نظامين متداخلين للبوابات، وفقًا لـستيج-جيت الدوليةالبوابات الداخلية تتولى قرارات الإيقاف التنافسية. بوابات إدارة الغذاء والدواء (FDA) تتولى قرارات الموافقة/الرفض التنظيمية. يُنشئ الهيكل ذو المسارين دعمًا أكثر صرامة للقرار مقارنةً بأي نظام بمفرده.
التصنيع، معدات B2B، الفضاء الجوي.تخلق كثافة رأس المال توافقًا طبيعيًا مع منطق قرار الاستثمار لنموذج المرحلة-البوابة. تفوض البوابة الشريحة التالية من الإنفاق؛ فالإنفاق الرأسمالي المرتفع في كل مرحلة يجعل هذا التفويض ذا معنى ومكلفًا إذا كان خاطئًا.
كبير أواتحاديالمنظمات. يوفر نموذج المرحلة-البوابة لغة قرار مشتركة عبر أقسام البحث والتطوير، والتسويق، والتصنيع، والمالية. لجنة حراس البوابة متعددة الوظائف هي المكان الذي تُحسم فيه الأولويات التنظيمية المتنافسة وفقًا لمعايير محددة مسبقًا، بدلاً من المفاوضات غير الرسمية.
حيث يقصر نموذج Stage-Gate في الأداء
الشركات الناشئة والشركات الصغيرةتستهلك متطلبات التوثيق حصة غير متناسبة من قدرة الفريق الصغير. يقر كوبر بذلك ويوصي بإصدار Express ذي 3 بوابات للمؤسسات الأصغر، مما يحافظ على انضباط الإلغاء دون الأعباء الإضافية.وفقًا لتوجيهاته لعام 2026Please provide the text you would like me to translate.
صناعات الخدماتمعايير البوابة المبنية على أدلة النماذج الأولية المادية تتطلب الاستبدال. يمكن للخدمات تطبيق نموذج البوابة المرحلية، لكن يجب إعادة تصميم مفردات الأدلة: تحل عمليات النشر التجريبي للخدمة محل اختبار النماذج الأولية؛ ويحل التحقق من رحلة العميل محل اختبار التحقق من المنتج.
الابتكار التحويلي، بما في ذلك الـمعضلة المبتكرلا يمكن حل عدم اليقين في المراحل المبكرة بأنواع الأدلة التي تتطلبها المعايير القياسية لـ Stage-Gate. تنطبق حجة انحراف المحفظة من §9 بقوة أكبر هنا. تتطلب الرهانات التحويلية آليات موازية جنبًا إلى جنب مع Stage-Gate.
التكيف البرمجي والرقمي
قامت منظمات البرمجيات الكبيرة بتكييف نموذج Stage-Gate عن طريق استبدال إصدارات البرمجيات العاملة وأدلة اختبار المستخدم بالمخرجات المادية عند البوابات. أعيدت صياغة معايير البوابة لتتمحور حول أدلة التحقق من صحة العميل (الاحتفاظ، معدلات إكمال المهام، البحث النوعي) ومقاييس تقليل المخاطر التقنية. هيكل الحوكمة متطابق؛ بينما تختلف مفردات الأدلة، كما هو موثق فيكوبر (2008)
كمالاحظ كوبر، العديد من مشاكل تطوير المنتجات الجديدة (NPD) "يمكن إرجاعها مباشرة إلى: عدد كبير جدًا من المشاريع وعدم كفاية الموارد لتنفيذها بشكل صحيح." وظيفة البوابة موجودة لحل هذه المشكلة عن طريق إنهاء المشاريع الضعيفة وتحرير القدرات. التطبيقات التي لا تلغي المشاريع أبدًا تجعل أزمة الموارد دائمة بغض النظر عن الصناعة.
دراسة حالة مصغرة: P&G Connect+Develop ونموذج البوابة المرحلية مع شركاء مفتوحين
بحلول أوائل العقد الأول من القرن الحادي والعشرين، كان لدى بروكتر آند غامبل 7,500 عالم ومهندس يعملون داخليًا. تم تطوير أكثر من 90% من ابتكاراتها بالكامل داخليًا. كانت إنتاجية البحث والتطوير تشهد ركودًا. حدد الرئيس التنفيذي إيه. جي. لافلي هدفًا: أن تتضمن 50% من الابتكارات شركاء خارجيين بحلول عام 2010، كما هو موثق بواسطةغرونلوند، سودين و فريشامار (2010)
المشكلة.صُممت المعايير للأدلة الداخلية. افترضت البوابة 1 والبوابة 2 جدوى فنية مُتحقق منها داخليًا، وتوقعات مالية مُنمذجة داخليًا، وملكية فكرية مملوكة لشركة P&G. ابتكار خارجي المصدر يصل مصحوبًا ببيانات الشريك، وحالة ملكية فكرية غير مؤكدة، واعتماديات تطوير مشترك، لم يكن له مسار عبر تلك البوابات لأن المعايير لم تُصمم لتقييم هذا النوع من الأدلة.
واجهت P&G عدم تطابق هيكلي: تطلبت منهجية الاستثمار في نموذج Stage-Gate أدلة لم يتمكن الشركاء الخارجيون من تقديمها بالشكل الذي حددته المعايير الحالية. كان بإمكان المنظمة إما التخلي عن هيكل حوكمة Stage-Gate أو إعادة تصميم المعايير لتناسب سياق التطوير المشترك. لقد اختاروا الخيار الأخير، وفقًا لـلـ غرونلوند وآخرينمجلة كاليفورنيا للإدارةتحليل
التكييف.أعادت P&G تصميم معايير البوابة 1 والبوابة 2 للتطوير المشترك. تضمنت المعايير المعدلة "الواجب توافرها" التحقق من ملكية الملكية الفكرية وتقييم القدرة التقنية للشريك. أضافت المعايير "المستحسن توافرها" مواءمة مراحل التطوير المشترك وشروط اتفاقية تبادل المعرفة. دخلت الابتكارات الخارجية في المرحلة 1 كمشاريع "تطوير مشترك" بمتطلب إثبات معدّل مصمم خصيصًا لما يمكن أن تقدمه الشراكات الخارجية بالفعل عند كل بوابة.
النتيجة.بحلول عام 2006، جاء أكثر من 35% من ابتكارات P&G من مصادر خارجية، ارتفاعًا من حوالي 15% في عام 2000. أُطلق ابتكار Pringles Prints في أقل من عام مقارنة بدورة التطوير النموذجية لـ P&G التي تستغرق عامين: كان شريك تصنيع خارجي قد أكمل بالفعل تقليل عدم اليقين للمرحلتين 1 و 2 الذي كانت P&G ستقوم به داخليًا لولا ذلك، مما سمح للمشروع بالدخول إلى نموذج Stage-Gate عند بوابة لاحقة. هذه النتائج موثقة فيمراجعة Grönlund et al.من نموذج Connect+Develop. توضح الحالة أيضًا كيفاختراعالقدرة يمكن توزيعها عبر نظام بيئي للابتكار المفتوح بدلاً من تركيزها داخليًا.
كيف يتطور Stage-Gate في 2026؟
نموذج المرحلة-البوابة للجيل الخامس من كوبر يعيد تصميم البوابة كنقطة قرار ديناميكية مدعومة بأدلة يولدها الذكاء الاصطناعي.
تغييرات الجيل الخامس
منشور كوبر على PDMA بتاريخ 3 فبراير 2026توثق النموذج الحالي. ثمانية تغييرات عن الأجيال السابقة:
- سبرنتات سكروم ضمن المرحلةتم استبدال تسلسلات مهام الشلال بتكرارات قائمة على السبرنتات ضمن المراحل.
- بوابات ديناميكيةيمكن للخطط وتعريفات المنتج أن يُعاد توجيهها في منتصف المرحلة مع ظهور أدلة جديدة، بدلاً من أن تكون ثابتة عند بداية المرحلة.
- دعم القرارات بالذكاء الاصطناعي40+ فئات أدوات الذكاء الاصطناعي منتشرة عبر مراحل تطوير المنتجات الجديدة (NPD) لتحليل السوق، وتوليف صوت العميل، والذكاء التنافسي، والنمذجة المالية.
- أنظمة الذكاء الاصطناعي الوكيلةيتم نشر وكلاء البحث والتحليل الآليين في مرحلتي الاكتشاف والتحديد.
- معالجة متوازيةتحل المراحل المتداخلة ذات بوابات المزامنة الصريحة محل التنفيذ التسلسلي البحت.
- بطاقات أداء الاستدامةمعايير Eco Stage-Gate مدمجة في تقييم البوابة.
- تكييف المحفظةمسارات مبسطة حسب نوع المشروع؛ تتبع المشاريع التزايدية والتحويلية مجموعات مختلفة من معايير البوابات.
- حوكمة ما بعد الإطلاقبوابات المراجعة الرسمية بعد الإطلاق تحل محل المراجعات الاستعادية غير الرسمية.
ما لا يغيره الذكاء الاصطناعي
28% فقط من الشركات الأمريكية والأوروبية كانت تستخدم الذكاء الاصطناعي لمهام تطوير المنتجات الجديدة اعتبارًا من عام 2025., على الرغم من التوفر التجاري لأدوات الذكاء الاصطناعي لنموذج المرحلة-البوابة عبر جميع المراحل، وفقًا لـالبوابة المرحلية الدوليةيُبلغ المتبنون الأوائل للذكاء الاصطناعي عن تخفيضات بنسبة 50% في أوقات التطوير.كوبر (2023)وصف AI بأنه "المعلم العاشر في NPD، ومن المرجح أن يكون له تأثير أكبر على NPD من التأثير المشترك للتسعة الأخرى."
يبقى قرار البوابة قرارًا تنظيميًا بشريًا. يمكن لأدوات الذكاء الاصطناعي أن تحسن جودة الأدلة المقدمة عند البوابات، لكنها تترك لجنة حراس البوابة سليمة ولا تحل مسألة من يملك سلطة الإيقاف.
بوابة الختم المطاطي المدعومة بالذكاء الاصطناعي لا تزال بوابة ختم مطاطي. الجيل الخامس يحسن الأدلة؛ لكنه لا يجعل حراس البوابة أكثر شجاعة. تحديث كوبر لعام 2026 يعزز هذه الأطروحة بدلاً من مراجعتها. البوابات هي قرارات استثمارية. تعتمد جودة هذا القرار على سلطة واستعداد الأشخاص الذين يتخذونه. لا تكون البوابة صارمة إلا بقدر استعداد الأشخاص لقول "لا". التكنولوجيا تغير المدخلات. الشجاعة تغير النتيجة.
إذا كنت مهتمًا بالابتكار داخل شركتك، يجب أن تنظر حولك وتسأل: هل نصنع "مسرح الابتكار" أم أننا نقدم الابتكار فعلاً؟ستيف بلانك، تدريب للقادة، حلقة 761
الأدلة المولدة بالذكاء الاصطناعي والمقدمة عند بوابة شكلية تنتج استعراضًا بجودة أعلى. يظل التشخيص كما هو. دقق قرارات البوابة لآخر 24 شهرًا. إذا تم إلغاء أقل من 10% من المشاريع، فإن البوابات شكلية بغض النظر عن مدى جودة الأدلة.
أسئلة متكررة
ما هي المراحل الخمس لنموذج Stage-Gate؟
يتضمن النموذج القياسي المرحلة 0 (الاكتشاف: توليد الأفكار والتحديد الأولي للنطاق)، والمرحلة 1 (تحديد النطاق: تقييم أولي سريع)، والمرحلة 2 (بناء دراسة الجدوى: تحقيق مفصل والتحقق من صحة العميل)، والمرحلة 3 (التطوير: تطوير المنتج بالكامل)، والمرحلة 4 (الاختبار والتحقق: التحقق النهائي من السوق والمنتج)، والمرحلة 5 (الإطلاق: التسويق التجاري الكامل). تنتهي كل مرحلة بمراجعة بوابة حيث تقرر الإدارة العليا ما إذا كانت ستمول المرحلة التالية. تضغط بعض التطبيقات إلى ثلاث مراحل للمؤسسات الأصغر، وفقًا لـمنشور كوبر PDMA لعام 2026.
ما الفرق بين Stage-Gate و phase-gate؟
Stage-Gate هي علامة تجارية مملوكة لشركة Stage-Gate International، وتشير إلى تطبيق كوبر المحدد. Phase-gate هو الاسم العام لأي عملية منظمة تستخدم مراحل وبوابات قرار. يصف المصطلحان نفس النموذج التشغيلي ويُستخدمان بالتبادل عبر الصناعات والأدبيات الأكاديمية، مما يجعل التمييز تنظيميًا وليس عمليًا.
ما هي خيارات قرار المضي/الإلغاء في مراجعة البوابة المرحلية؟
أربعة خيارات:(تمويل المرحلة التالية وتخصيص الموارد)،إلغاء(إنهاء المشروع وتحرير الموارد لمشاريع أخرى)،تعليق(توقف مؤقت بانتظار معلومات جديدة، مع محفز محدد لإعادة الاجتماع)، وإعادة تدوير(إعادة العمل على المرحلة الحالية وإعادة تقديمها بأدلة أقوى). تتجه معظم المنظمات افتراضيًا إلى المضي قدمًا (Go). نظام البوابات الذي لا يتم فيه اختيار "إلغاء" (Kill) أبدًا قد فشل في وظيفته الأساسية، وفقًا لـأبحاث Stage-Gate International حول مراقبة البوابات
هل Stage-Gate يناسب الشركات الناشئة؟
ليس بشكله القياسي المكون من 5 مراحل. تستهلك متطلبات التوثيق حصة غير متناسبة من قدرة فريق صغير. توصي إرشادات كوبر الخاصة بنسخة Express ذات 3 بوابات للمنظمات الأصغر، مما يحافظ على انضباط الإلغاء دون الأعباء البيروقراطية. بالنسبة للشركات الناشئة في مراحلها المبكرة حيث تكون فرضية المنتج غير مؤكدة حقًا، فإن نهج تطوير العملاء الخاص بالشركات الناشئة المرنة (lean startup) — جنبًا إلى جنب مع طرق مثلالتفكير التصميمي— عادةً ما يحل محل Stage-Gate لأنه يقيم أنواعًا مختلفة من الأدلة في مراحل مبكرة.
ما الفرق بين Stage-Gate وأجايل؟
يحكم نموذج البوابة المرحلية قرارات الاستثمار على مستوى المحفظة: ما إذا كان سيتم تمويل المرحلة التالية. تحكم المنهجية المرنة التنفيذ على مستوى السبرنت: كيفية البناء ضمن مرحلة. إنهما يحلان مشكلات مختلفة على مستويات تنظيمية مختلفة. تدير الشركات الرائدة كلاهما بالتزامن، باستخدام السبرنتات المرنة ضمن مراحل نموذج البوابة المرحلية مع الحفاظ على سلطة البوابة على مستوى الإدارة العليا، كما هو موثق بواسطةكوبر و سومر (2016)
كيف أعرف ما إذا كان نموذج المرحلة-البوابة الخاص بنا يعمل؟
دقق في قرارات البوابات للـ 24 شهرًا الماضية. إذا قُتل أقل من 10% من المشاريع، فإن البوابات هي مراجعات شكلية. تقتل منظمات Stage-Gate عالية الأداء 30-50% من المفاهيم قبل مرحلة التطوير، وفقًا لـAPQC قياس الأداءمؤشرات ثانوية: هل تُتخذ قرارات البوابة من قبل أشخاص لديهم سلطة تخصيص الموارد؟ هل المعايير الواجب استيفاؤها تنهي المشاريع بالفعل؟ السؤال الحقيقي هو ما إذا كانت لغة "المضي قدمًا المشروط" قد أفرغتهم من المعنى، محولةً كل بوابة إلى "مضي قدمًا" فعال بغض النظر عما قدمه الفريق.

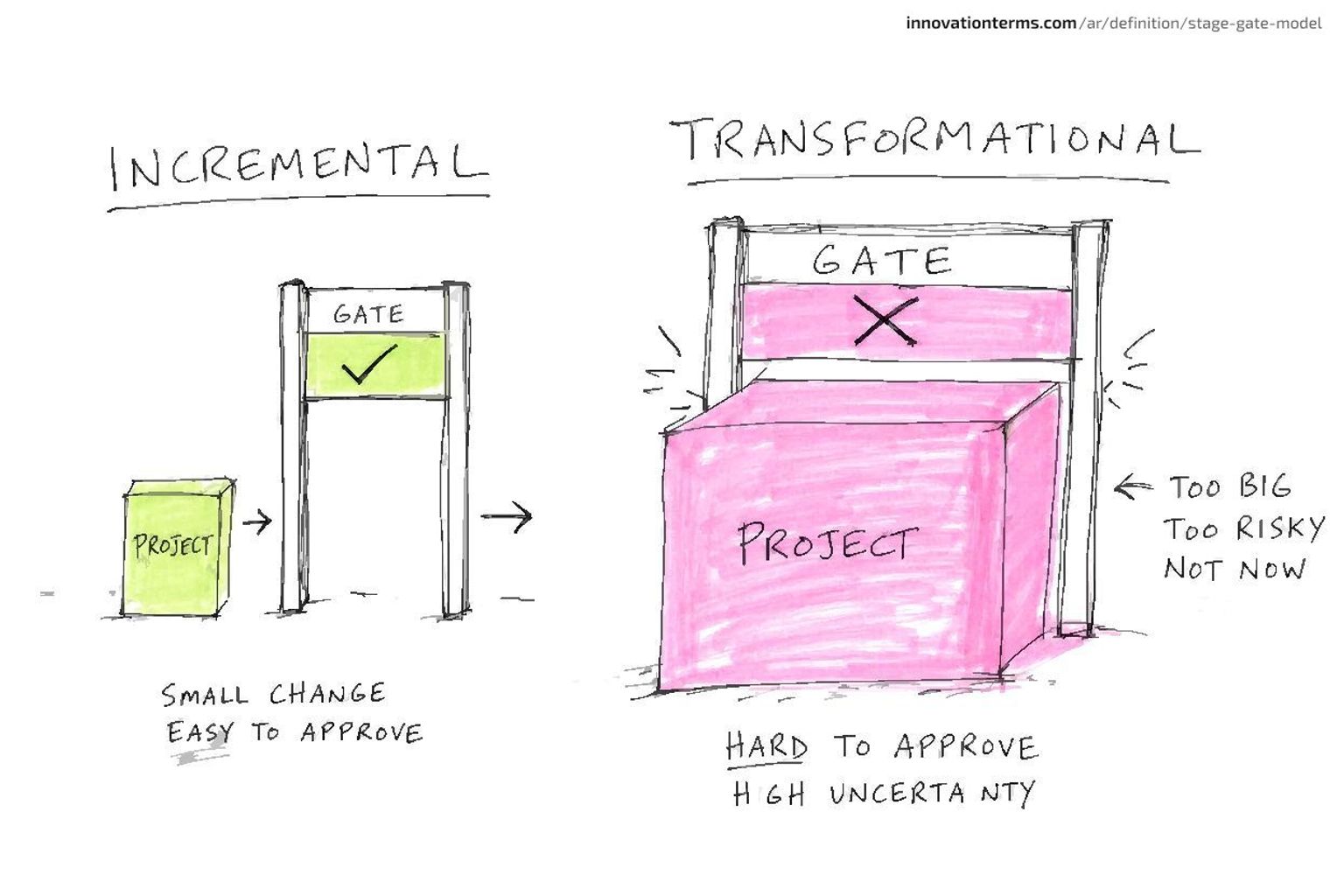

ما هو أكبر انتقاد لنموذج المرحلة والبوابة؟
انتقادان رئيسيان، يستهدفان أنماط فشل مختلفة. أولاً، تفضل معايير البوابات الابتكار التدريجي: فالنمذجة المالية، والتحقق من حجم السوق، وتقييمات الجدوى الفنية تناسب المشاريع ذات المستقبل المالي الواضح بشكل أفضل من الرهانات التحويلية، مما يؤدي إلى محافظ تميل نحو توسيع نطاق المنتجات، كماسيثي وإقبال (2008)توضح. ثانياً، التنفيذ الروتيني: تعتمد المنظمات المراحل دون استيعاب وظيفة الإلغاء، مما ينتج عنه أعباء إدارية دون انضباط المحفظة، وفقاً لـباكستر وآخرون (2022)كلا الانتقادين وجيهان. وكلاهما يشيران إلى حلول مختلفة.
